• Säävarman sähköverkon ensimmäinen takaraja häämöttää muutaman vuoden päässä − tältä rakentamisen tilanne näyttää tuoreimpien tietojen mukaan

    Haja-asutusalueella haastetta tuo se, että verkkopituus käyttöpaikkaa kohden on kasvaa merkittävästi asemakaava-alueeseen verrattuna.
    Tilaajalle
    Sähkömarkkinalaista tulee verkonhaltijoille kaksi erillistä aikataulua. Osalle takaraja on vuosi 2028 ja osalle vasta vuosi 2036.
    Sähkömarkkinalaista tulee verkonhaltijoille kaksi erillistä aikataulua. Osalle takaraja on vuosi 2028 ja osalle vasta vuosi 2036. Kuva: Rami Marjamäki
    Uutiset|Energia
    8.11.202306:00
    Matti Tuominen

    Säävarman sähköverkon rakentaminen on kaupungeissa jo hyvällä mallilla, mutta maaseudulla työtä on vielä jäljellä.

    Sähkömarkkinalaki määrää, että siirtymäajan jälkeen asemakaava-alueilla sähkönjakelu ei saa keskeytyä yli kuudeksi tunniksi. Asemakaava-alueen ulkopuolella sähkönjakelu saa keskeytyä korkeintaan 36 tunniksi myrskyn tai lumikuorman takia.

    Energiaviraston verkkoinsinööri Maija Laine kertoo, että tuoreimpien tietojen mukaan 85 prosenttia kaikista sähkönkäyttöpaikoista täyttää sähkömarkkinalain määräämät laatuvaatimukset. Vaatimusten täyttymisessä on kuitenkin suurta hajontaa riippuen siitä, onko kyse asemakaava-alueesta vai ei.

    Asemakaava-alueella olevista käyttöpaikoista jo 95 prosenttia täyttää sähkömarkkinalain määräämät laatuvaatimukset. Sen sijaan asemakaava-alueen ulkopuolella vaatimukset käyttävien käyttöpaikkojen osuus on 53 prosenttia.

    Suurta prosentuaalista eroa selittää Laineen mukaan osittain jo lähtötilanne. Kaupungeissa sähköjohdot on usein jo pitkään kaivettu maan alle. Toisaalta verkonhaltijat ovat usein siirtäneet sähkökaapeleita maan alle siellä, missä asutusta on eniten. Näin käyttöpaikkoja on saatu mahdollisimman paljon ja mahdollisimman nopeasti sellaisiksi, että ne täyttävät tulevat vaatimukset.

    Asemakaava-alueen ulkopuolella vaatimukset käyttävien käyttöpaikkojen osuus on 53 prosenttia.
    Asemakaava-alueen ulkopuolella vaatimukset käyttävien käyttöpaikkojen osuus on 53 prosenttia. Kuva: Rami Marjamäki

    Haja-asutusalueella haastetta tuo se, että verkkopituus käyttöpaikkaa kohden on kasvaa merkittävästi asemakaava-alueeseen verrattuna. Saman käyttöpaikkamäärän saaminen säävarman sähköverkon piiriin vaatii sitä enemmän toimenpiteitä, mitä harvempaa asutus on.

    Sähkönkäyttöpaikka on yksittäinen sähkönkulutus- tai tuotantopaikka, yleensä asunto tai muu tila, jonka sähkönkulutusta mitataan mittarin avulla. Yhdessä käyttöpaikassa on aina yksi mittari. Suomessa sähkönkäyttöpaikkoja on noin 3,5 miljoonaa.

    Käytännössä tilanne on se, että yhdessä asunnossa on yksi käyttöpaikka ja yhtä käyttöpaikkaa kohden on yksi sähkösopimus. Tilanne ei kuitenkaan ole aivan yksi yhteen se, että vaikkapa haja-asutusalueilla vajaa puolet asukkaista olisi vielä säävarman sähköverkon ulottumattomissa.

    Yksiselitteistä vastausta siihen, kuinka monta prosenttia maamme väestöstä on säävarman sähköverkon piirissä, ei ole.

    Sähkömarkkinalaista tulee verkonhaltijoille kaksi erillistä aikataulua. Osalle takaraja on vuosi 2028 ja osalle vasta vuosi 2036.

    Niillä verkonhaltijoilla, joiden pitää täyttää vaatimukset vuonna 2028, täyttyvät ne jo 97 prosentilla käyttöpaikoista. Sen sijaan verkkoyhtiöillä, joilla takaraja on vuodessa 2036, vaatimukset täyttyvät 76 prosentilla käyttöpaikoista. Vaatimusten täyttymisessä on jonkin verran verkonhaltijakohtaisia eroja.

    Sähkömarkkinalaki määrää, että siirtymäajan jälkeen asemakaava-alueilla sähkönjakelu ei saa keskeytyä yli kuudeksi tunniksi. Asemakaava-alueen ulkopuolella sähkönjakelu saa keskeytyä korkeintaan 36 tunniksi myrskyn tai lumikuorman takia.
    Sähkömarkkinalaki määrää, että siirtymäajan jälkeen asemakaava-alueilla sähkönjakelu ei saa keskeytyä yli kuudeksi tunniksi. Asemakaava-alueen ulkopuolella sähkönjakelu saa keskeytyä korkeintaan 36 tunniksi myrskyn tai lumikuorman takia. Kuva: Rami Marjamäki

    Laatuvaatimusten täyttämisaste kaikki käyttöpaikat huomioiden verkonhaltijoilla, joilla laatuvaatimukset tulee täyttyä vuoden 2028 loppuun mennessä, vaihtelee 100 prosentin ja 87,4 prosentin välillä.

    Niillä, joilla vaatimusten tulee täyttyä vuoden 2036 loppuun mennessä, vaihteluväli on tuoreimpien käytettävissä olevien tietojen mukaan 100 prosentin ja 37,4 prosentin välillä.

    Verkkoinsinööri Laine toteaa, että toistaiseksi Energiavirasto ei ole joutunut huomauttamaan verkkoyhtiöitä niiden suunnitelmista. Energiavirastossa siis uskotaan, että tämänhetkiset suunnitelmat riittävät laatuvaatimusten täyttymiseen määräaikaan mennessä.

    Lisää aiheesta

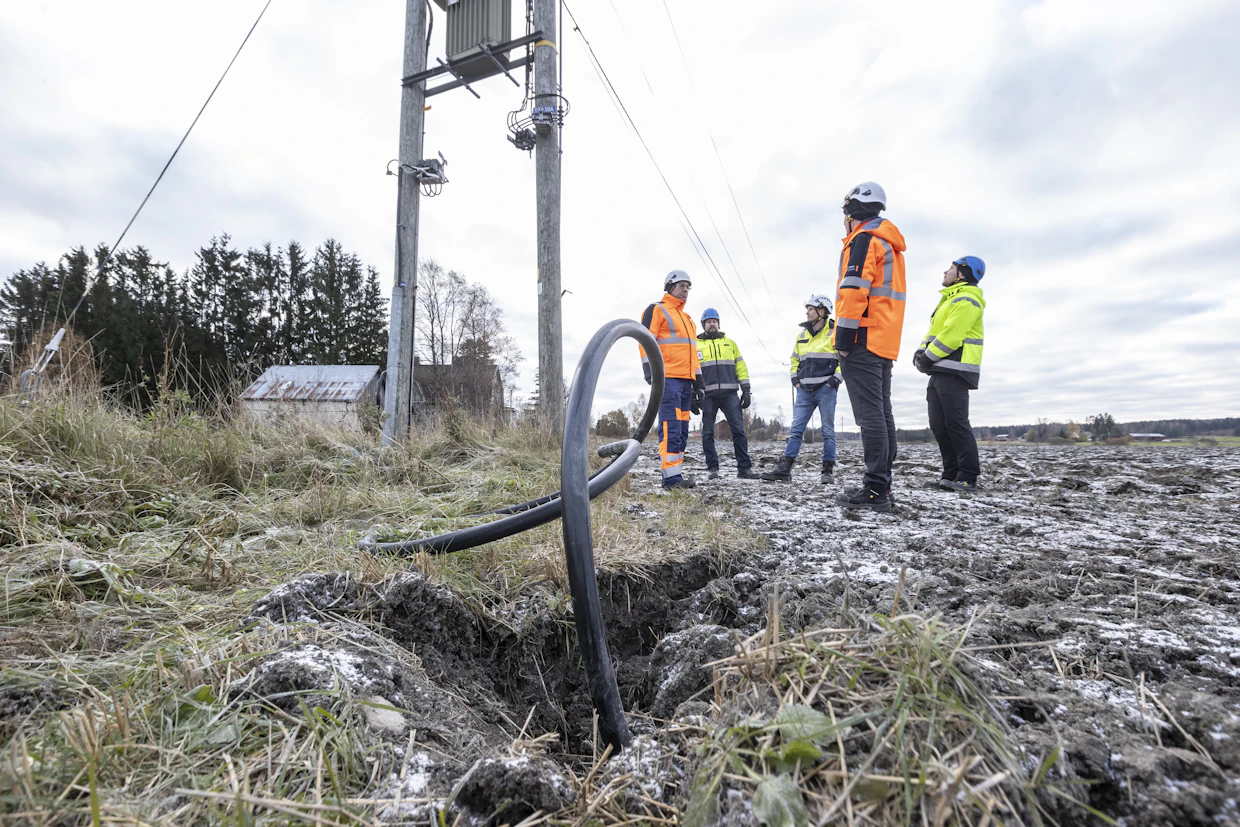

    • Toni Isokääntä ja Raimo Jussila seuraavat, kun kaapelia kaivetaan maahan Alavieskan Taluskylällä. Kaapeloitavalla alueella vanhat ilmajohdot puretaan maisemasta töiden valmistuttua.

      Energia | Miksi yli 50 vuotta vanhat, huonokuntoiset sähkölinjat jätettiin Alavieskassa maakaapeloinnin ulkopuolelle? Näin vastaa Elenia

    Artikkelin aiheet
    säävarma sähköverkko
    sähkömarkkinalaki
    Energiavirasto
    haja-asutusalue
    sähkönjakelu
  • Osaston luetuimmat
    • 1

      Luonto | Turistiryhmä ei voi vallata kansallispuiston autiotupaa jokaisenoikeudella, muistuttaa Metsähallitus: ”Valvontaa on tarve lisätä”

      Tilaajalle
    • 2

      Sähkö ja lämmitys | Miksi Norjassa uusiin taloihin vaaditaan savupiippu ja Suomessa ei? Asiantuntija vastaa

      Tilaajalle
    • 3

      Talous | Selvitimme, kuinka paljon kunta hyötyy puolentoista miljardin datakeskuksesta kiinteistöveroina

      Tilaajalle
    • 4

      Luonto | Näin jokaisenoikeuksia ylitetään rikollisilla tavoilla – poliisi: ”Ihmiset eivät selvästikään tiedä”

      Tilaajalle
    • 5

      Yhteiskunta | Yli 65-vuotiaiden alkoholinkäyttö kasvaa, vaikka nuorempien on vähentynyt – professori kertoo syyn

      Tilaajalle
    • 6

      Eläimet ja kasvit | Iisalmessa metsästyksessä haavoittunut villisika löydettiin kuolleena

    • 7

      Politiikka | IS: Näin monta maanviljelijää on eduskunnassa – katso kaikkien kansanedustajien työhistoria

  • Lisää aiheesta Koneviestissä
    Volter Oy on Heizomatin uusi maahantuoja. Yhteistyötä on tehty aiemminkin. Kuva Heizomatin osastolta Agritechnicasta, missä esiteltiin teollisuuslaitokseen sopivaa pakkausmateriaalien polttamiseen perustuvaa lämmöntuotantoa.

    Koneviesti | Kattilavalmistaja Heizomat:n edustus Suomessa Volter Oy:lle

  • AlfaFlamen 1 000 kW:n biouuni on sijoitettu konttiin. Uunia käytetään kasvihuoneiden ja kuivaamon lämmönlähteenä. Uunin tuottama ilma johdetaan 1000 mm kanavia pitkin joko kasvihuoneeseen tai kuivaamoon. Hake syötetään erillisestä siilosta ruuvin avulla uuniin.

    Koneviesti | Biolämpökontti viljankuivaamon ja kasvihuoneiden lämmönlähteenä – kustannusten jakautuminen lyhentää takaisinmaksuaikaa

    Tilaajalle
  • OptiGrid-järjestelmä skaalautuu eri kohteisiin.

    Koneviesti | Avant Powerilta mikroverkkojärjestelmä – uuden tutkimushankkeen tavoitteena on yhdistää uusiutuvan energian tuotanto yhdeksi kokonaisuudeksi
