Tuulivoimaloiden rakentaminen muuttaa Suomen maisemia – ja teitä. Osa teistä muuttuu pysyvästi, osa väliaikaisesti.
Tuulivoimalat ovat valtavia rakennelmia. Niiden osat tuodaan satamista tuulipuistoihin yleensä maanteitse.
Tuulivoimalassa on yleensä noin 10–13 erillistä osaa. Pääkomponenttien kuljetukset ovat sekä mitoiltaan että massoiltaan teidemme suurimpia erikoiskuljetuksia.
”Tuulivoimaloissa ei ole pieniä osia”, sanoo kuljetuspäällikkö Elina Hassinen erikoiskuljetuksiin erikoistuneelta Vuorsolalta.

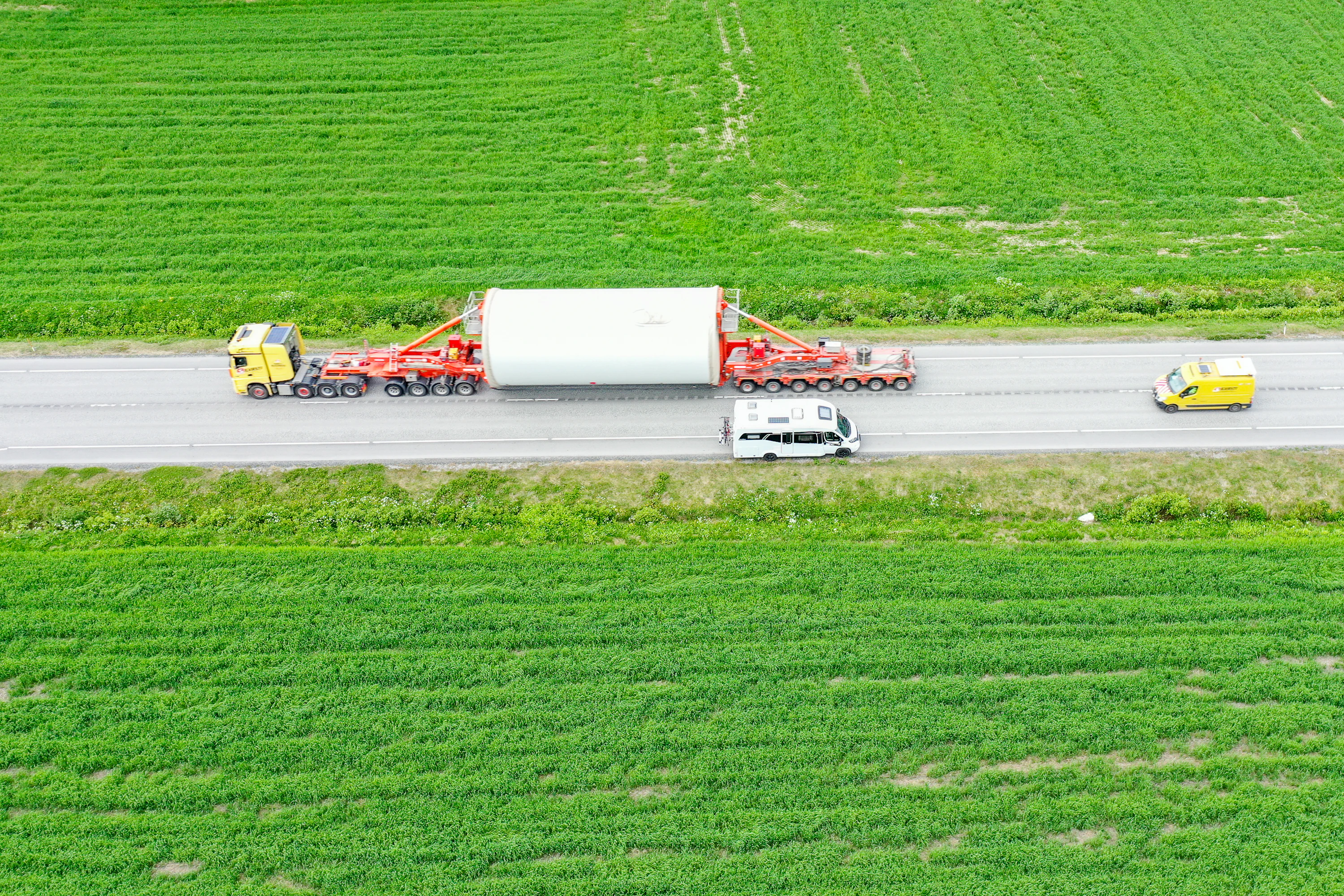

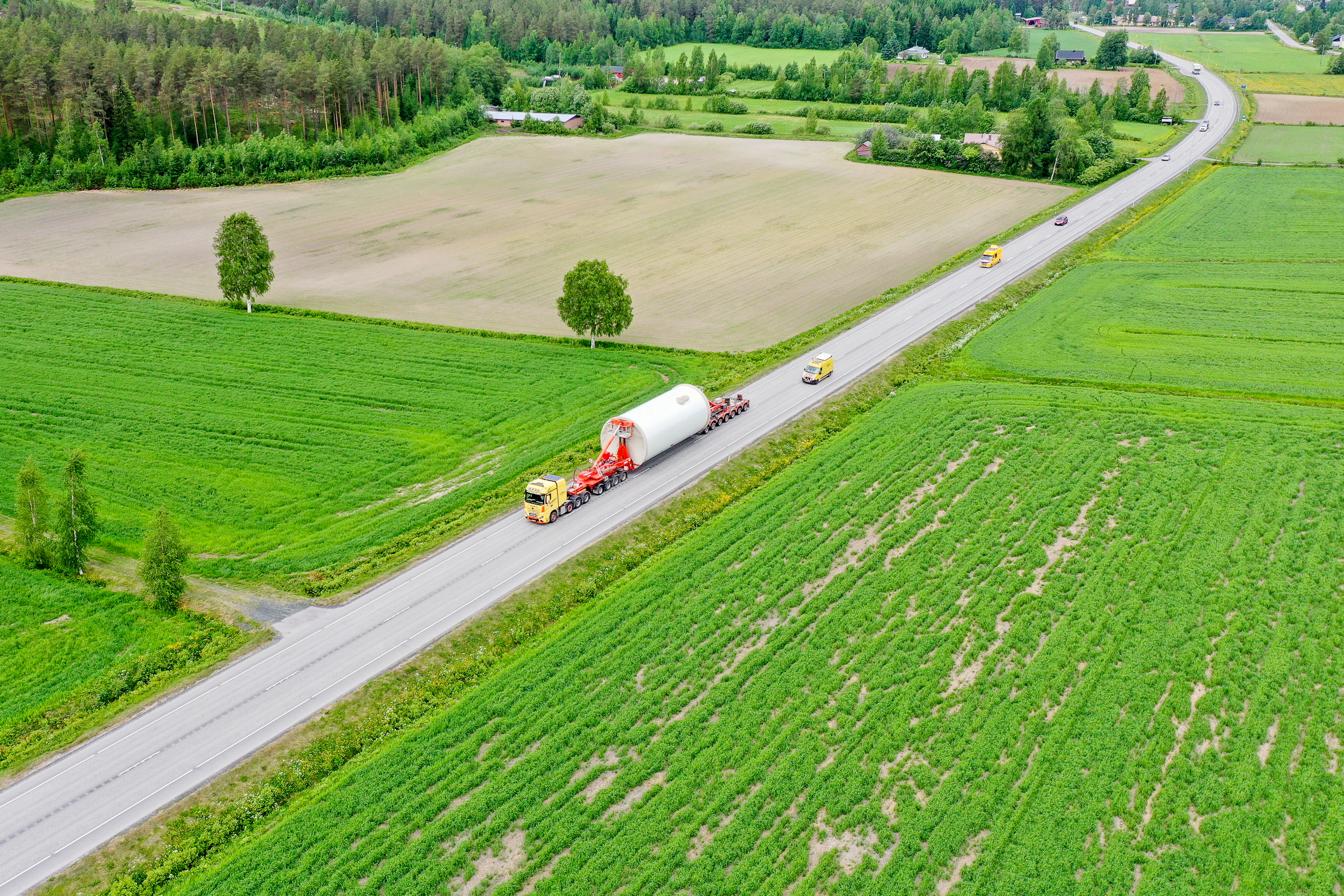

Lavan kuljetus voi olla 100 metriä pitkä eli 4 rekan tai 22 henkilöauton pituinen. Painavin muuntaja voi painaa jopa 400 tonnia.
Lavan kuljettamista varten pitää laittaa mutkat suoriksi, kertoo Suomen Tuulivoimayhdistys ry:n toimitusjohtaja Anni Mikkonen.

Mutta ei mennä asioiden edelle. Ennen kuin kuljetusletka pääsee liikkeelle, tuulipuistoon vieviä teitä ovat jyryytelleet jo sadat, jopa tuhannet kiviaines- ja betonikuljetukset.
Kiviaineksia tarvitaan voimalapaikkojen ja huoltoteiden rakentamiseen, betonia tuulivoimaloiden perustuksiin.
”Meillä on haasteita, miten meidän alemman verkon tiet kestävät maa-ainekuljetukset ja betonirallin”, kertoo liikenne- ja infrastruktuuri -vastuualueen johtaja Risto Leppänen Pohjois-Pohjanmaan ely-keskuksesta.

Tuulipuiston kokonaishinnasta teiden rakentamiseen ja parantamiseen menee 4–6 prosenttia, maastosta riippuen, kertoo hankekehittäjä Abo Energyn vanhempi rakennuspäällikkö Arto Pyhtinen.
Tuulivoimayhtiöiden on Pyhtisen mukaan käytännössä aina tehtävä teihin parannuksia saadakseen voimaloiden osat perille. Poikkeus ovat turvesoiden tiet: ne yleensä kestävät raskasta liikennettä myös kelirikkoaikaan.
Yksi tuulivoimala ja huoltoalue vievät 1,5 hehtaaria. Yhtä voimalaa kohti rakennetaan tai vahvistetaan ja levennetään 1,5 hehtaaria tietä, kertoo Mikkonen.
”Äkkiä siellä puhutaan kymmenistä kilometreistä, jos on iso puisto”, kertoo Suomen tieyhdistyksen toimitusjohtaja Simo Takalammi.

Tuulivoimayhtiöt kunnostavat niin valtion kuin yksityisiäkin teitä.
Tuulivoimakuljetukset sijoittuvat monesti heikoimmalle valtion tieverkon osalle: huonokuntoisille päällystetyille tielle tai sorateille, kertoo Leppänen.
”Meillä tienpitäjällä on eurot muutenkin lujassa. Ei kerta kaikkiaan ole mahdollista, että vähäisiä rahoja lähdettäisiin kohdentamaan kaikista hiljaisimmille verkon osalle.”
Pohjois-Pohjanmaalla tuulivoimayhtiöt ovat parantaneet valtion maantieverkkoa kymmeniä kilometrejä, kertoo Leppänen.

Oulaisissa tuulivoimatoimija rakensi kaksi uutta siltaa Likalantielle huonokuntoisten siltojen paikalle. ”Se ei ollut ihan halpaa, mutta sillä lailla he varmistivat, että tuulivoimahanke eteni suunnitellusti.”
Sillat, joissa kantavuus ei riitä, aiheuttavat kuljetusliikkeelle eniten päänvaivaa, kertoo Hassinen. ”Kaiken muun voimme korjata tai parantaa.”
Pyhtisen mukaan valtion tienpidon rahanpuute näkyy: valtion pieniä teitä ei ole perusparannettu.
”Siltaurakoita on pakko tehdä, kun sillan kantavuus tai leveys riitä. Museoarvollisiin vanhoihin kivisiltoihin ei kosketa, vaan viereen tehdään kokonaan uusi silta.”
”Yksityistiet on pakko parantaa, niissä eivät riitä leveydet eivätkä kantavuudet”, kertoo Pyhtinen.
Metsäautotiet levennetään 3 metristä 5–5,5 metriin, kaarteissa leveämmiksikin.
Puusto pitää poistaa kaarteista, sillä lavan nokka pyyhkäisee leveältä. 90 asteen kurvista puuta lähtee ulkokaarteesta 10–15 metriltä, kertoo Pyhtinen.
2–4 metriä korkea puusto ei vielä kuljetusta haittaa, mutta sitä korkeampi pitää poistaa.
Tuuliyhtiö hoitaa Pyhtisen mukaan hakkuukustannukset, ja parhaimmassa kasvussa olevasta metsästä voidaan maksaa erillinen korvaus. ”Tullaan reilusti vähän vastaan.”
Kainuun vaaramaisemat muuttuvat hieman tasaisemmiksi, sillä raskaille kuljetuksille yli 10 prosentin nousu on liikaa. Abo Energy on leikannut yksityisteiden terävimpiä kukkuloita ja täyttänyt notkoja.
Pikkuteillä on myös aika paljon kallistuksia. ”Sehän ei sovi isoille erikoiskuljetuksille, kun painopiste on korkealla”, Hassinen kertoo.
Tuulipuiston tiet tuulivoimayhtiö auraa ja sorastaa sekä lanaa syksyisin ja keväisin tuulivoimaloiden käyttöiän eli 30–35 vuoden ajan.

Takalammin mukaan ihmiset ovat tyytyväisiä, kun saadaan äärimmäisen hyväkuntoinen tie eikä se maksa osakkaille mitään 30 vuoteen.
”Esimerkiksi tukkien kerääminen tai hirven raadon hakeminen on huomattavasti helpompaa, kun on kunnon tiet”, kertoo Hassinen.
”Monella kylällä tajutaan vasta jälkikäteen, että tämähän oli tosi hyvä juttu, kun tehdään kaikki hiekkatiet uusiksi ja laitetaan ne kuntoon”, kertoo Hassinen.
Monesti parannukset tieverkkoon ovat väliaikaisia. Esimerkiksi teiden ja liittymien levennykset palautetaan ennalleen, kertoo johtaja Petri Murto Suomen Kuljetus ja Logistiikka SKAL:ista.
Monesti parannukset tieverkkoon ovat väliaikaisia.

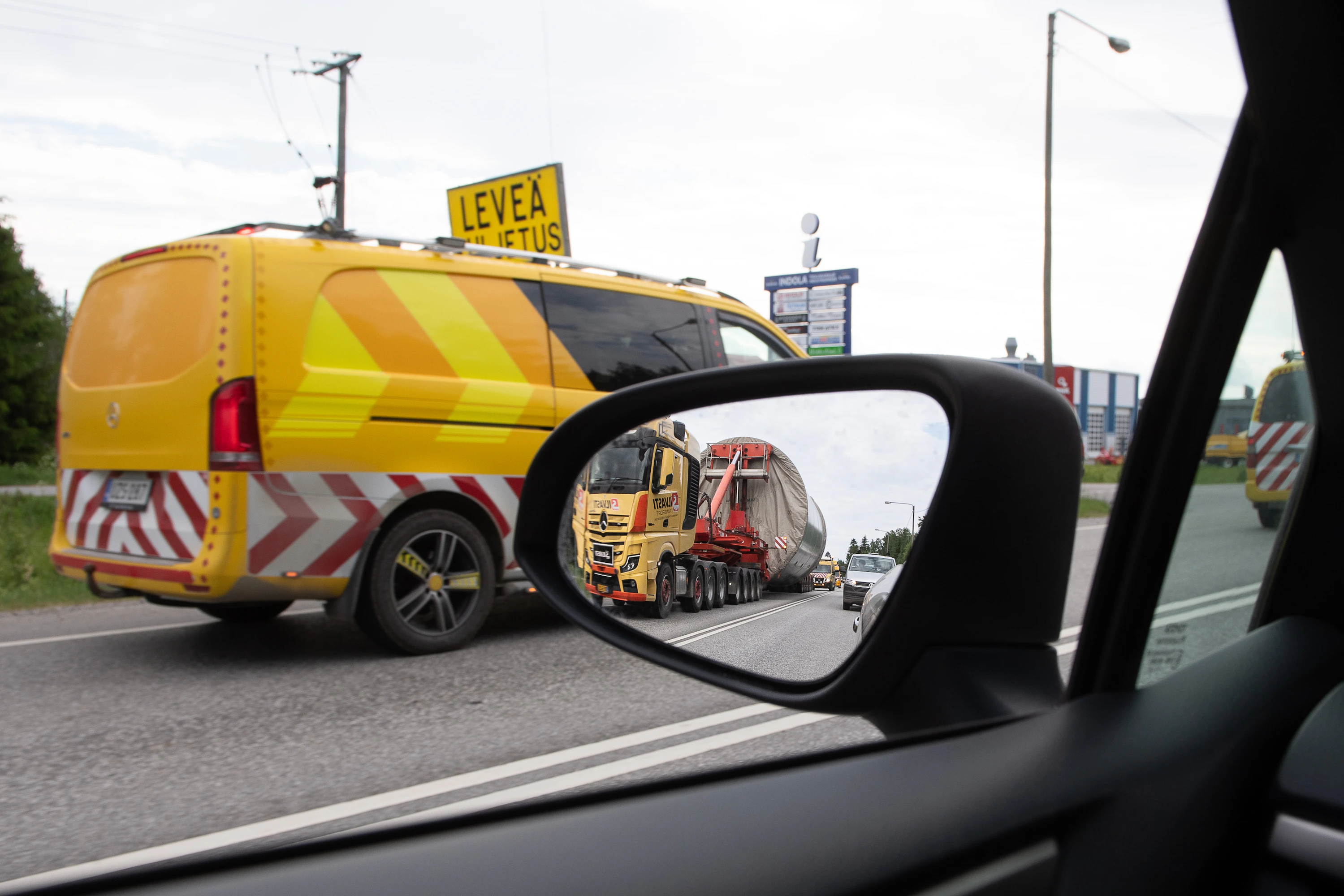

Erikoiskuljetusten tieltä pitää purkaa pois esimerkiksi risteyksien opasteita ja valaisimia.
Asiantuntija Jari Gröhn Väylävirastosta kertoo, että tienpitäjälle päänvaivaa aiheuttavat risteyksistä opasteita ja valaisimia purkavat toimijat, jotka purkavat mutta eivät palauta niitä ennalleen.
Lisäksi risteyksistä tehdään avaria, jotta isot kuljetukset mahtuvat kulkemaan niistä.
”Liittymä voi olla 80 metriäkin leveänä väliaikaisesti. Se on liikenneturvallisuusriski, joten ne ennallistettava. Siinähän ajettaisiin aika rajua nopeutta yleiselle tielle”, sanoo Pyhtinen.
”Toistuvien erikoiskuljetusten takia risteyksissä voi olla tilapäisratkaisuja vuosikausia. Tällöin vastuu niiden ennallistamisesta helposti hämärtyy”, sanoo Gröhn.

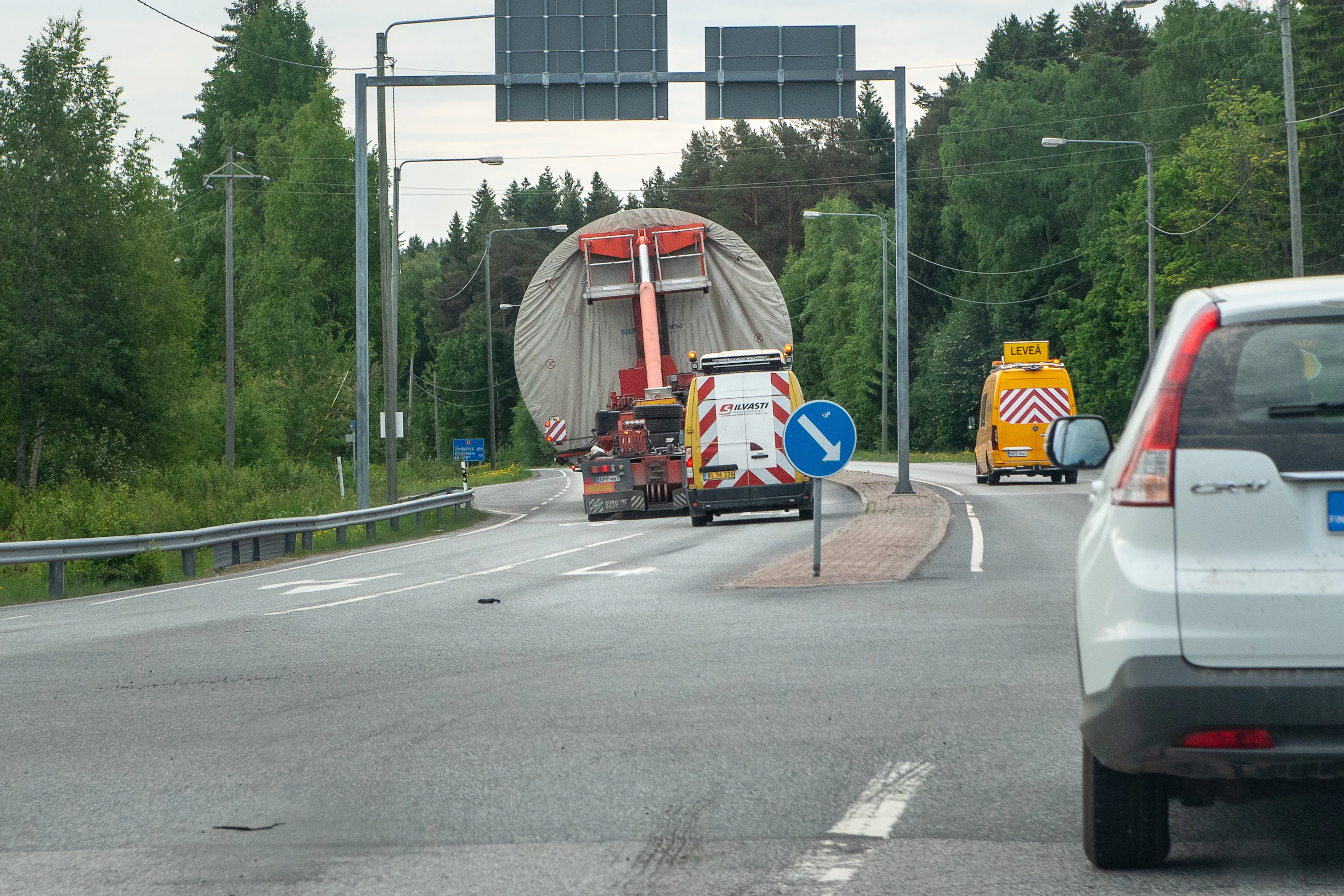

Tuulivoimalassa on yleensä teräksinen torni, joka voidaan rakentaa myös betonista. Lohkon kuljetuksen pituus on yleensä 30–50 metriä. Lohko painaa 80–110 tonnia, jolloin kuljetus painaa suurimmillaan 130–190 tonnia.
Konehuone painaa jopa 140 tonnia ja kuljetus kokonaisuudessaan reilusti yli 200 tonnia.
Lavan pituus on 85 metriä tai yli sen. Lapakuljetuksen kokonaispituus on 100 metrin luokkaa.
Painavin muuntaja voi painaa jopa 400 tonnia.
Tuulivoimalan pääkomponentit kuljetetaan yleensä kuorma-auton ja puoliperävaunun muodostamalla ajoneuvoyhdistelmällä. Tuulivoimalan osa voi myös toimia kuljetuksen runkona siten, että kuljetuksen takaosaan asennetaan erillinen taka-akselisto.
Raskaimmat kuljetukset tarvitsevat veto- tai työntöapua mäissä.
Pitkät kuljetukset vaativat tilaa risteyksissä, mutkissa, kaarteissa ja jyrkissä mäissä. Korkeat kuljetukset tarvitsevat tilaa risteyssiltojen, vesistösiltojen, rautatien alikulkusiltojen, ylikulkukäytävien ja tunneleiden kohdilla.
Yleensä laitevalmistajat hoitavat laitteiden pystytyksen ja kasaamisen ja luovuttavat valmiit rakennelmat energiayhtiön käyttöön.
Lähteet: Pohjois-Pohjanmaan ely-keskuksen selvitys: Tuulivoimarakentaminen tienpitäjän näkökulmasta, Elina Hassinen
Tuulivoimayhtiöt keskittyvät Suomen Tuulivoimayhdistys ry:n toimitusjohtaja Anni Mikkosen mukaan tällä vuosikymmenellä maatuulivoimaan. Hän arvioi, että yksi merituulivoimapuisto voi valmistua tällä vuosikymmenellä ja toisen rakentaminen pääsee alkuun.
Vuorsola valmistautuu merituulivoiman rakentamiseen. Kalustoon on jo investoitu.
”Maatuulivoimassa komponenttien painot ovat kymmeniä tonneja. Siellä ne ovat kaikki satoja ja tuhansia tonneja”, kertoo Hassinen.
”Meillä on Suomen raskain kalusto, millä niitä pystyy siirtämään.”

Parin hiljaisemman vuoden jälkeen töitä on tänä kesänä taas reilusti, kertoo erikoiskuljetuksiin erikoistuneen Kuljetusliike Ville Silvasti Oy:n työmaapäällikkö Teemu Terävä.
Vuorsolan kesä on täynnä, mutta vilkkaampiakin vuosia tuulivoiman kuljetuksissa on nähty.
Tuulivoimaloiden osien kuljetukset painottuvat kesäaikaan, kertoo Hassinen. Talvella on turhan liukasta, syksyllä tuulee liikaa.
”Se on paradoksi, että myllyt tehdään sinne, missä tuulee paljon. Sinä päivänä, kun niitä kasataan, ei saa tuulla ollenkaan.”
Pirkanmaan ely-keskuksen Keskitetyt asiakaspalvelut -yksikkö kertoo, että vuosi 2022 on ollut ylivoimaisesti vilkkain vuosi tuulivoimakuljetusten saralla. Kuljetuslupia myönnettiin silloin pitkälle yli 400.
Viime vuoden kuljetukset jäivät karkeasti 50 prosenttia vuodesta 2022.
Mukaan ei ole laskettu mukaan maarakentamisen ja muiden oheistoimintojen kuljetuslupia, joita tuulipuistot vaativat rakennusvaiheessa.
Tämä vuoden kuljetusmääriä on vielä hankala ennakoida. Toukokuun alussa tuulivoimakuljetuksille oli myönnettynä noin 100 lupaa.
